G353万福至甑山公路项目情况简介

G353万福至甑山公路项目情况简介项目基本情况:G353万福至甑山绕城公路全长10.07km(其中特大桥一座1469m),2017年巳按国省干线公路改造标准(24m宽,不包含城市管网及绿化)立项,总投资7.3亿元,其中可获国省补助资金2.18亿元。其线路走向起于常张高速东互通,沿已建成的工业大道、迎宾路、经木鱼沟水库向西展线经琵琶洲建特大桥与正在修建的慈..

项目概况

Case overview

G353万福至甑山公路项目情况简介





项目基本情况:

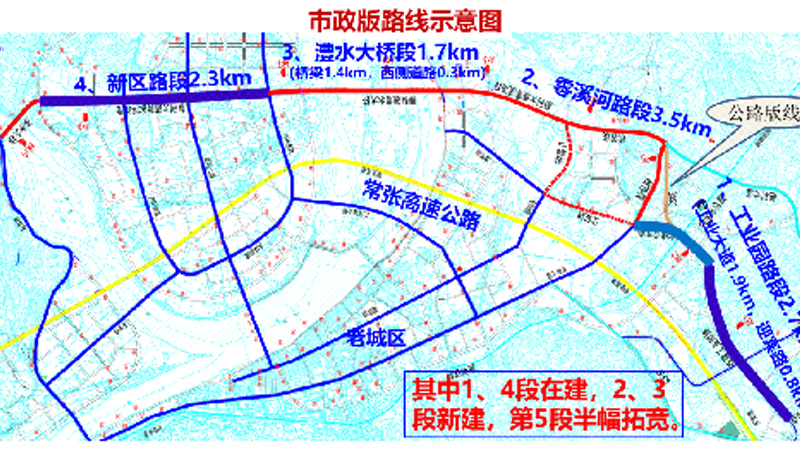

  G353万福至甑山绕城公路全长10.07km(其中特大桥一座1469m),2017年巳按国省干线公路改造标准(24m宽,不包含城市管网及绿化)立项,总投资7.3亿元,其中可获国省补助资金2.18亿元。其线路走向起于常张高速东互通,沿已建成的工业大道、迎宾路、经木鱼沟水库向西展线经琵琶洲建特大桥与正在修建的慈利大道相接,止于溇水大桥西。前两年县委、政府已自行投资修建了3.97km,目前未修建的里程还剩6.1 km。为结合县城城市化建设,经县委、政府研究对未修建路段6.1km的按城市主干道进行初步设计并实施(宽38m,包含城市管网建设、绿化)。建安及征拆费用估算投资为8.6亿元(其中建安费6.9亿元、征拆1.7亿元),除去国省补助资金,该项目建设缺口资为6.5亿元。不足部分由县建投集团通过市场化方式融资自筹。目前,项目其他前期工作已全部完成,进入到市政道路施工图设计阶段,下一步组织土地报批,施工招标工作。
